Le déploiement cloud workstream prend des heures à plusieurs mois, selon le niveau d’intégration

Éloïse Brancourt-Lacaze 8 min de lecture
Temps déploiement solution cloud workstream plus : passage de heures à mois

Publié par : — Rédactrice spécialisée en tech

Une question revient dès le lancement d’une solution cloud workstream : combien de temps faut-il avant qu’elle soit réellement opérationnelle ? Tout dépend de ce que recouvre le mot « déployé ». Un environnement SaaS peut être provisionné en quelques heures, tandis que la mise en production avec les données, les workflows et les utilisateurs prend généralement plusieurs semaines à plusieurs mois. Cette distinction aide à établir un planning réaliste et à éviter les mauvaises surprises.

Provisionnement technique et mise en production : deux horloges différentes

Le premier piège consiste à confondre la disponibilité technique d’un environnement avec sa disponibilité opérationnelle. Le provisionnement comprend la création des instances, la configuration du réseau, l’ouverture des accès et l’activation de la plateforme. Pour un SaaS standard, cette étape se compte en quelques heures. Pour un environnement on-premise ou une infrastructure cloud personnalisée sans automatisation poussée, il faut plutôt prévoir deux à six semaines, le temps de dimensionner les serveurs, de sécuriser le réseau et de valider la conformité interne.

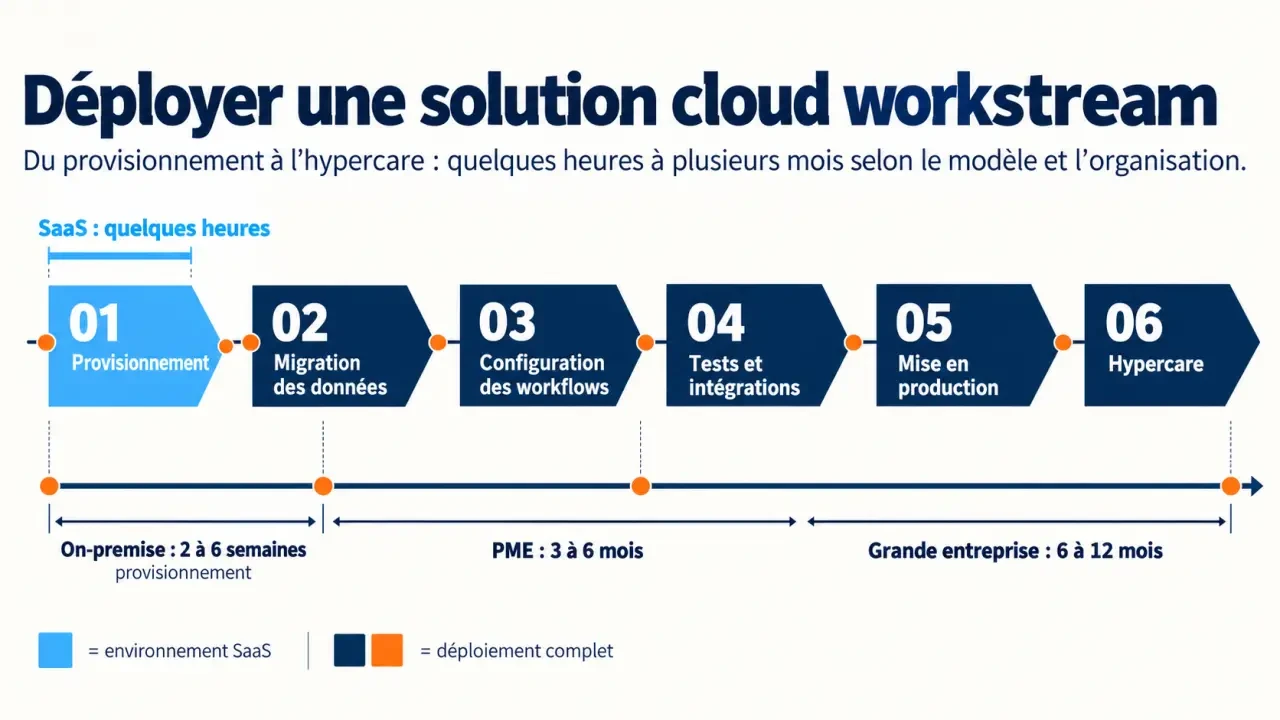

Infographie sur le temps déploiement solution cloud workstream plus, du provisionnement à la mise en production
Infographie sur le temps déploiement solution cloud workstream plus, du provisionnement à la mise en production

Ce qui se passe entre le provisionnement et l’usage réel

Entre l’environnement prêt et l’environnement utilisable, il faut migrer les données, reconstruire les workflows métier, tester les intégrations avec les applications existantes, puis obtenir la validation des équipes concernées. Cette phase intermédiaire, souvent sous-estimée dans les premiers plannings, explique une grande partie de l’écart entre le délai annoncé par un éditeur et la durée réelle du projet.

La période d’hypercare, souvent oubliée dans les devis

Après la mise en production, une période d’hypercare accompagne les premières semaines d’utilisation. Elle comprend un support renforcé, des ajustements de configuration et la correction des anomalies signalées par les utilisateurs. Ne pas prévoir ce temps dans le budget revient à sous-estimer le coût du projet et à laisser les équipes sans soutien au moment où elles en ont le plus besoin.

Combien de temps selon la taille de l’organisation

Les délais varient selon le profil de l’entreprise et la complexité de son système d’information. Pour une PME dont les processus restent relativement simples, une implémentation cloud complète se situe généralement entre 3 et 6 mois. Pour une grande entreprise aux processus nombreux, complexes et interdépendants, la fourchette monte à 6 à 12 mois. Les vagues de migration les plus lourdes peuvent s’étendre sur 8 à 12 mois. Une migration enterprise de bout en bout affiche, elle, une durée médiane proche de 8 mois.

Le poids du legacy dans l’équation

Un système legacy fortement imbriqué dans les processus quotidiens augmente le temps consacré au découplage, à la migration et aux intégrations. Plus les applications existantes sont anciennes, interconnectées et mal documentées, plus la cartographie des dépendances demande de travail. Les équipes doivent comprendre les échanges entre les applications avant de modifier leur fonctionnement, ce qui allonge mécaniquement le calendrier.

Des signaux encourageants depuis quelques années

Les délais moyens de migration cloud des grandes entreprises ont diminué de 27 % depuis 2022. Ce chiffre indique que les outils et les méthodes gagnent en maturité. À titre d’exemple, un projet qui demandait auparavant 10 mois peut désormais gagner plusieurs semaines grâce à l’automatisation du provisionnement et à des méthodes de migration mieux maîtrisées.

Les facteurs qui allongent ou raccourcissent le calendrier

La taille de l’entreprise n’est qu’un élément parmi d’autres. Le choix entre SaaS et on-premise influence directement le calendrier. Un SaaS externalise la gestion de l’infrastructure et accélère le provisionnement. Une solution on-premise impose de gérer le matériel, la sécurité et la maintenance en interne, ce qui ajoute du travail à chaque étape.

Le nombre d’utilisateurs, de workflows et d’intégrations

Plus le projet compte d’utilisateurs à accompagner, de workflows d’approbation à formaliser et d’applications tierces à connecter, plus le calendrier s’allonge. Les intégrations sont souvent sous-estimées. Un connecteur qui se comporte différemment en environnement réel peut bloquer une vague de migration pendant plusieurs jours, le temps d’identifier la cause et de valider une correction.

La qualité des données, un facteur trop souvent ignoré

Des données structurées différemment selon les équipes, des doublons ou des champs incomplets ralentissent fortement la migration. L’analogie avec la couture sur mesure permet de comprendre le problème : un tailleur vérifie les dimensions de chaque pièce avant de poser la doublure. Avec les données, le principe est le même. Les nettoyer, les harmoniser et contrôler leur cohérence en amont évite de devoir reprendre le travail lorsque la solution approche de la production. Un ajustement réalisé sur le modèle initial coûte moins cher qu’une correction tardive.

Automatisation, IA et réduction des délais

L’automatisation du provisionnement a réduit les délais liés aux tâches techniques répétitives dans les environnements standardisés. Des outils peuvent créer, configurer et sécuriser un environnement sans intervention manuelle à chaque étape. Certains éditeurs intègrent aussi des assistants IA à leurs plateformes de déploiement. Ils peuvent accélérer la configuration initiale et repérer plus tôt certaines anomalies dans les données ou les workflows.

Un exemple chiffré de gain par l’automatisation

Google Cloud a annoncé, via son offre SaaS Runtime et dans le cadre d’un déploiement réalisé pour Avathon, une réduction de 75 % des temps de déploiement client. Ce résultat illustre l’écart possible entre un provisionnement manuel et une approche fortement automatisée. Il reste toutefois propre au contexte de ce déploiement et ne peut pas être généralisé sans vérifier le périmètre, les contraintes et les étapes réellement couvertes.

Éviter les retards : périmètre, pilote et budget de contingence

Le périmètre flottant est l’une des causes fréquentes de dépassement du calendrier. Des fonctionnalités s’ajoutent en cours de route, certaines décisions sont repoussées et les arbitrages s’accumulent. Définir le périmètre dès le cadrage, avec des critères de sortie précis pour chaque phase, réduit ce risque. Les dépendances entre applications doivent aussi être cartographiées avant de fixer les dates de migration.

Pourquoi démarrer par un pilote change la trajectoire du projet

Déployer la solution dans un seul département avant de l’étendre à toute l’organisation permet de recueillir des retours concrets. Les équipes peuvent ajuster les workflows et corriger les problèmes d’intégration avant qu’ils ne concernent l’ensemble des utilisateurs. Un pilote bien cadré réduit les risques du déploiement final et donne aux métiers encore hésitants des éléments concrets pour se prononcer.

Le budget de contingence, une sécurité trop souvent négligée

Prévoir un budget de contingence de 15 à 20 % du budget initial permet d’absorber les imprévus techniques ou organisationnels sans remettre en cause toute la feuille de route. En 2022, seulement 54 % des migrations cloud respectaient les délais prévus. Ce taux est passé à 65 % aujourd’hui, mais 31 % des projets dépassent encore leur calendrier initial. Une marge financière suffisante aide à traiter ces écarts sans suspendre les travaux essentiels.

Délai, coût et retour sur investissement

La durée du déploiement influe directement sur le coût total du projet et sur le moment où l’entreprise peut mesurer ses bénéfices. Le budget d’implémentation initial se situe généralement entre 10 000 et 100 000 dollars, selon la taille de l’organisation et la complexité des intégrations nécessaires.

SaaS ou on-premise : l’écart de coût sur cinq ans

Sur un horizon de 5 ans, une solution SaaS coûte en moyenne 80 000 €, contre 175 000 € pour une solution on-premise comparable. Cet écart s’explique par les coûts de maintenance, de matériel et de personnel technique liés à l’infrastructure interne. Le cloud permet aussi une réduction annoncée de 35 % des coûts d’infrastructure et de 50 % des coûts de maintenance. Ces données interviennent directement dans le calcul du retour sur investissement.

Le délai réel avant un ROI tangible

Selon les chiffres disponibles, 74 % des directeurs financiers constatent des retours tangibles sous 12 à 18 mois lorsque l’adoption du cloud est réussie. Un déploiement rapide ne suffit donc pas. Si les utilisateurs tardent à adopter les workflows et les fonctionnalités, le retour sur investissement se décale. La vitesse de mise en route technique et celle du ROI suivent rarement exactement le même rythme.

Après le déploiement : adoption et montée en puissance

La mise en production ne marque pas la fin du projet. L’adoption se construit dans les semaines suivantes grâce à la formation, aux retours recueillis en comité de pilotage et aux ajustements de configuration. Un déploiement par vagues, plutôt qu’un lancement généralisé, facilite cette appropriation. Chaque groupe d’utilisateurs peut bénéficier des corrections identifiées lors des vagues précédentes.

Pourquoi l’implication métier change la durée perçue du projet

Un responsable métier impliqué dès le cadrage valide plus rapidement les workflows et traite les résistances avant qu’elles ne ralentissent le projet. À l’inverse, un déploiement piloté uniquement par l’IT, sans relais métier clairement identifié, prolonge souvent la validation finale. Les arbitrages fonctionnels arrivent alors trop tard. Plus de 70 % des PME françaises ont déjà adopté le cloud, avec une réduction moyenne de 20 à 30 % de leurs coûts d’exploitation. Ces chiffres montrent que la préparation des équipes compte autant que la technologie choisie.
